Qué pasa con Arco Ladrillo: cronología del viaducto más polémico de Valladolid

El proyecto de demolición centra el debate político en una ciudad que lleva semanas experimentando los efectos de las obras que afectan al tráfico de la zona

imagen
Qué pasa con Arco Ladrillo: cronología del viaducto más polémico de Valladolid
Miguel Ángel  Fernández
Miguel Ángel Fernández
Lectura estimada: 4 min.

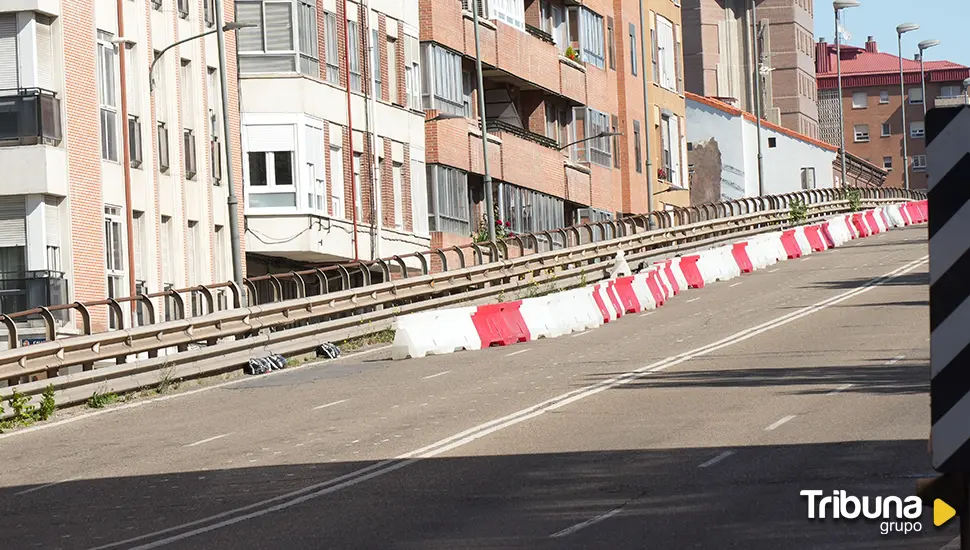

La reciente noticia de que el Ayuntamiento de Valladolid no parará las obras de emergencia en Arco Ladrillo y que estudiará el proyecto de Adif para comprobar si sería compatible con el soterramiento, deja entrever que la polémica que rodea al viaducto más conocido de la Capital del Pisuerga no tiene fin.

Tal y como ha anunciado este miércoles, 12 de junio, el concejal de Urbanismo y Vivienda, José Ignacio Zarandona, el Consistorio continuará con las obras reparación de Arco Ladrillo al tratarse de "una emergencia" por la peligrosidad que supondría no actuar de inmediato. Y, además, aclara que después de recibir el proyecto de Adif para la actuación en esta zona concreta de la ciudad que pretende acometer su demolición y construir un paso subterráneo como sustituto, la situación en la que se encuentra el Arco Ladrillo está siendo estudiada por la Concejalía.

Pero, ¿de dónde viene esta polémica? ¿Está actuando bien el Ayuntamiento? ¿Dónde comenzó la discusión en torno al proyecto de este viaducto?

El viaducto de Arco de Ladrillo centra el debate político en la ciudad de Valladolid. Con la oposición (PSOE y VTLP) en contra, el alcalde de Valladolid, Jesús Julio Carnero, decidió, hace semanas, intervenir de urgencia en el viaducto por la advertencia en forma de informe que le trasladaron tanto los técnicos municipales como los de Adif.

El regidor asegura que la demolición del viaducto se va a llevar a cabo, pero cuando llegue el "momento" porque ahora "Valladolid no puede permitirse el lujo" de ponerlo en marcha.

Plazos

La Sociedad Valladolid Alta Velocidad recibirá a finales de junio el proyecto definitivo para la demolición del viaducto de Arco de Ladrillo. El proyecto básico ya fue avanzado y recibió las primeras alegaciones del Ayuntamiento de Valladolid, reticente desde el inicio con esta obra que consideró "incompatible" con su propuesta de soterramiento de las vías de tren aunque después ha ido matizando ese rechazo inicial.

Una vez recibido el proyecto constructivo, los plazos correrían entre tres y cuatro meses para el procedimiento de adjudicación más otro mes añadido para el acta de comprobación. Con este calendario, las fechas se ubicarían prácticamente en el inicio de 2025 para poder licitar y comenzar los primeros trabajos de unas obras que generarían una nueva conexión subterránea bajo las vías. Esto supondría la demolición del actual viaducto, ubicado en el paseo del Arco de Ladrillo, y la construcción del nuevo paso inferior para tráfico de vehículos, bicicletas y peatones con cuatro nuevos carriles en ambos sentidos.

La desaparición de este viaducto ya estaba contemplada en el primer estudio del soterramiento ferroviario. Lo recuperó la Sociedad Valladolid Alta Velocidad, pero se encontró con el rechazo del actual equipo de gobierno municipal. Todas las obras propuestas tienen que pasar obligatoriamente por el filtro del voto del Consejo de Administración de la Sociedad, compuesto por un total de 12 miembros: seis de ellos pertenecen a la órbita del Gobierno de España (Ministerio, Adif y RENFE), tres son del Ayuntamiento de Valladolid y los tres restantes de la Junta de Castilla y León. En caso de empate, el presidente del Consejo de Administración, José Antonio Santano, Secretario de Estado del Ministerio de Transportes, dispone del voto de calidad que inclinaría la balanza hacia el lado de los deseos del Gobierno.

Oposición

El Grupo Municipal Socialista exige la "dimisión" del alcalde, Jesús Julio Carnero, por su "despropósita" gestión en Arco de Ladrillo, que estará en obras hasta el mes de abril de 2025 con dos carriles cortados y una velocidad máxima permitida de 30 km/h.

El líder de la oposición y portavoz del PSOE, Pedro Herrero, hace hincapié en que ya estaba advertido. En septiembre del año pasado los socialistas solicitaron en pleno la demolición del viaducto que fue rechazada por el PP y VOX, que se opusieron a la integración ferroviaria ante la intención de llevar a cabo el soterramiento, algo que, según el socialista, no se va a producir.

Además, el PSOE recuerda que el alcalde recibió en enero un informe del Jefe de Área de Mantenimiento de Alta Velocidad Norte de ADIF, donde exponía los "diferentes daños detectados en la estructura que suponen un potencial peligro para la seguridad y capacidad estructural de la misma".

Los socialistas siguen sin entender que se vaya a desembolsar dos millones de euros, en lugar de iniciar la demolición del Arco de Ladrillo que está garantizada en el convenio de la integración ferroviaria. Sin embargo, al no estar aprobado el proyecto, el alcalde ha preferido la vía de las reparaciones antes de iniciar la demolición, que se realizaría en año y medio, según ha estimado el líder socialista en el Ayuntamiento. "Es la gota que colma el vaso. Los vallisoletanos una vez más son los paganos de la improvisación de este equipo de Gobierno municipal", sentencia.

Un proyecto antiguo

Carnero recuerda que el anterior equipo de Gobierno también tenía encima de la mesa esta misma cuestión: "Ya me hubiera a mí gustado que el anterior equipo de Gobierno, con el alcalde Óscar Puente a la cabeza, hubiera intervenido de forma contundente en Arco de Ladrillo y que este equipo de Gobierno no hubiera tenido que tomar la determinación que adoptamos ayer, pero nosotros solo nos vamos a guiar por el criterio de la responsabilidad y la seguridad de los vecinos".

 Por esa razón, el primer edil lamenta que haya tenido que poner en marcha estas obras "cuando no estamos en la mejor de las situaciones desde el punto de vista circulatorio de la ciudad".

4 Comentarios

* Los comentarios sin iniciar sesión estarán a la espera de aprobación
señor equis 6/14/2024 - 12:59:10 PM
Lo de la inacción en los anteriores 8 años es falso, pues a finales de 2018 ya hubo de llevar a cabo obras de mantenimiento. Y diría que no han sido las únicas antes de llegar este alcalde. La cosa es que está hecho mierda y a ver cuánto aguanta. Deberían plantearse una alternativa lo antes posible y demolerlo, no hay otra. Si hay que esperar a que se soterre, se cae del todo y aún no han llegado las tuneladoras a la ciudad.
0
usuario anonimo 6/13/2024 - 1:44:54 PM
Ya está bien que le pasen todo el trabajo a Carnero que en ocho años no hicieron nada los del PSOE ni con Arco de Ladrillo, ni con Daniel Del Olmo ni con ninguna infraestructura necesaria; sólo se querían lucir con sus famosos túneles
0
usuario anonimo 6/13/2024 - 1:43:05 PM
Totalmente de acuerdo con Riachuelo. Y lo suyo, en caso de de hacer túneles, es hacer uno sólo, pero para el tren ... Pero ya sabemos que los del Psoe-Vtlp sólo buscan impedir el soterramiento, usando el único túnel no compatible con el mismo como excusa.
0
pedro riachuelo 6/13/2024 - 7:35:56 AM
El estado de arco ladrillo, de Daniel del Olmo, de Juan de Austria, etc vienen de ocho años de dejadez absoluta sin ningún trabajo de mantenimiento en los mismos. Ahora no se puede tirar arco de ladrillo porque está cortado el túnel de labradores en el que se está realizando una obra que se tenía que haber hecho hace años y que hubiera hecho innecesario el despilfarro del túnel de Panaderos. Lo que se está haciendo ahora es evitar que pueda caer parte del puente encima de alguien. Soy el primero que quiere que se tire ese puente, pero cuando se reabra labradores y haya alternativas para entrar en la ciudad y no quiero un túnel que se pueda inundar, sino un nuevo paso elevado cuyo coste es mucho menor, cuyo plazo de ejecución es muchísimo más corto y que da exactamente el mismo servicio o mejor que un túnel.
